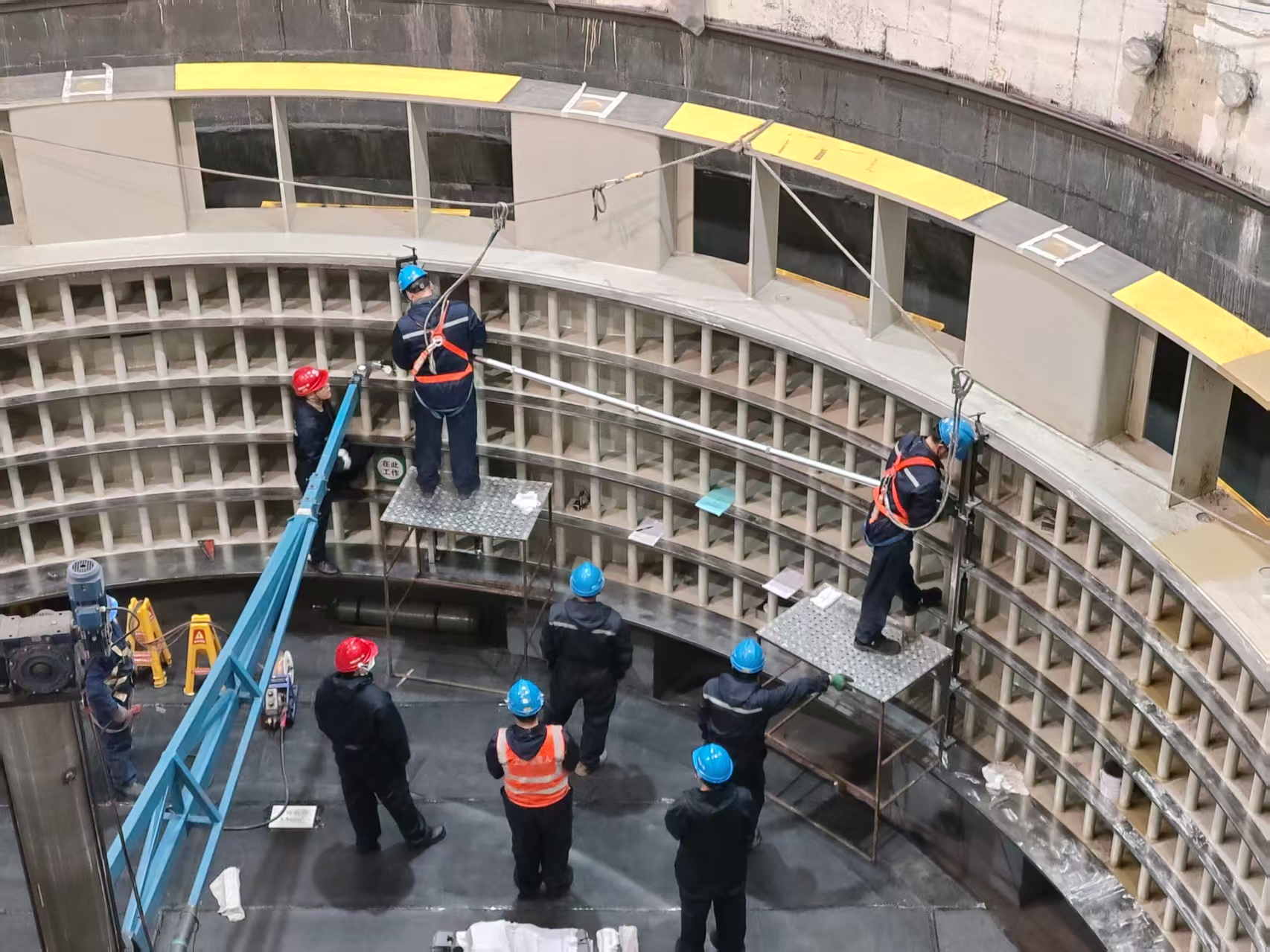

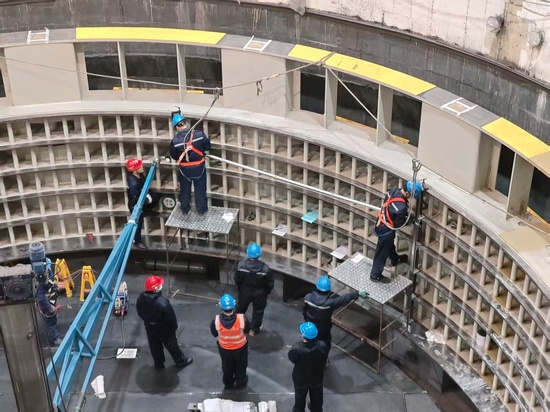

日前,白山電站二期5號機組發電機改造工程施工現場熱潮涌動,核心設備裝配工作正按既定計劃穩步推進。 作為機組動力輸出的“心臟”與電能轉換的“核心樞紐”,轉子與定子的裝配質量直接決定機組長期安全穩定運行。針對轉子裝配難點,施工團隊制定“精準控溫、分層焊接、精細打磨”三步走方案,確保轉子表面平整度、光潔度達到設計標準,為后續磁極安裝創造良好條件。針對定子定位筋安裝作業,施工團隊通過“安裝—測量—調整—復核”的閉環管控,將定位筋安裝誤差控制內徑向、切向傾斜誤差控制在0.05毫米/米以內,徑向扭斜誤差控制在0.1毫米內,遠超行業規范要求。 本次裝配作業面臨“精度要求高、工序銜接緊、技術標準嚴”的多重考驗,檢修團隊憑借豐富的機組檢修改造經驗,逐項攻克,截止目前,轉子裝配已順利進入轉子及中心體加熱焊接打磨關鍵階段,定子裝配同步開展定位筋安裝調整、定子部件焊縫刷漆作業,兩大核心工序齊頭并進,為機組改造工程按期履約奠定堅實基礎。 白山檢修團隊將緊盯轉子磁極掛裝、定子鐵芯疊裝等后續關鍵節點,持續優化施工方案,強化技術創新與協同作業,確保核心設備裝配工作高質量完成,為白山電站二期5號機組早日投產發電、助力區域綠色能源發展筑牢堅實根基。 |
||||
|
