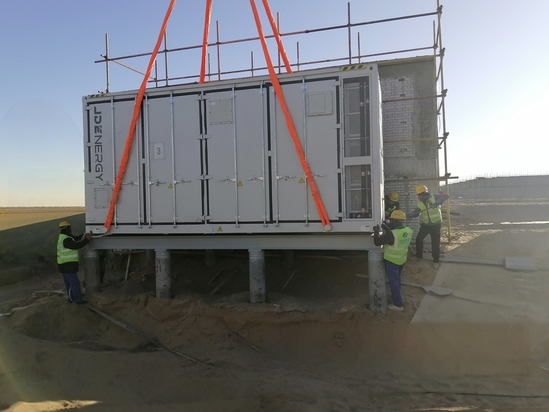

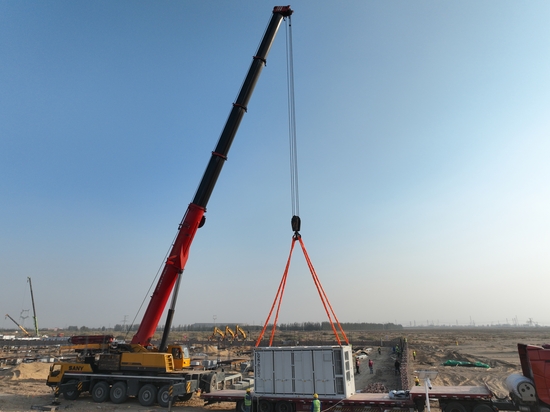

11月19日,磴口縣100萬千瓦/400萬千瓦時電源側獨立儲能子項目1施工一標段首臺電池艙順利就位,為項目后續建設按下“加速鍵”。 該項目位于內蒙古巴彥淖爾市磴口縣,建設總容量為500兆瓦/2000兆瓦時,配套建設一座220千伏升壓站,儲能電站由100套5.01兆瓦/20.04兆瓦時儲能單元組成,通過20回35千伏儲能集電線路接入站內新建的220千伏升壓站,再通過1回220千伏線路接入500千伏祥泰變電站,升壓后送至主網。 項目電池艙設備基礎采用PHC預制管樁基礎,通過鋼平臺與基礎連接。為確保項目建設節點,項目管理團隊緊抓作業窗口期,直面沙漠場址、氣候波動、長距離運輸等挑戰,吊裝前結合地形環境推演沙漠運輸、交叉作業風險,全環節落實安全質量管控,施工過程中項目管理團隊嚴格按照規范及設計要求控樁頂標高、鋼平臺焊接質量等關鍵環節,確保設備就位后貼合緊密、穩固可靠,最終實現首臺電池艙精準就位。 進入四季度施工攻堅期,項目團隊將繼續發揚求真務實的工作作風,克服困難,搶抓工期,在確保安全、質量的前提下,推進施工進度,全力保障項目履約交付。 |
||||
|
