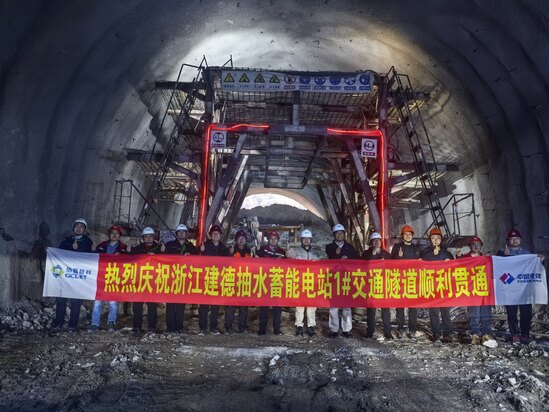

1月28日,公司承建的浙江建德抽水蓄能電站下庫1號交通隧道實現貫通,成功打通業主營地道路與出線場道路的關鍵連接通道,為2026年出線場施工計劃的穩步推進筑牢交通根基,標志著項目建設邁入新階段。 浙江建德抽水蓄能電站作為承擔華東電網調峰、填谷、調頻等重要任務的能源工程,其1號交通隧道總長870米,是保障電站后續施工物資運輸、人員通行的核心樞紐。隧道地質條件極為復雜,Ⅳ級圍巖占比超80%,部分洞段存在節理裂隙發育、巖體破碎、層間泥化夾層等不良地質情況,加之隧道縱斷面包含2.229%、3.0%、6.0%等多段不同坡度,施工難度與安全風險顯著增加。 面對復雜地質挑戰,項目部始終堅守“安全第一、質量至上”原則,嚴格遵循“短開挖、弱爆破、強支護、快封閉、勤量測”的施工理念,創新推行“一炮一支護”作業模式,確保每一輪爆破作業后及時跟進支護施工。施工過程中,針對Ⅳ級圍巖洞段采用超前注漿小導管、I16型鋼拱架、系統錨桿、鋼筋網及噴射混凝土聯合支護體系,有效控制圍巖變形,防范坍塌風險;對Ⅲ級圍巖洞段實施噴錨支護,兼顧施工效率與結構安全。同時,項目部配備專業地質監測團隊,運用全站儀、水準儀等設備實時監測隧道沉降、位移情況,動態調整施工參數,保障施工全過程安全可控。 自2024年10月16日1號交通隧道開工以來,項目部全體建設者攻堅克難、晝夜奮戰,嚴格執行專項施工方案中的技術規范與安全要求,優化施工工序銜接,合理調配人員設備,在克服地質復雜、施工空間受限等多重困難后,如期實現隧道貫通目標。 此次1號交通隧道的順利貫通,不僅打通了電站建設的“交通動脈”,更積累了復雜地質條件下隧道施工的寶貴經驗。項目部將乘勢而上,加快推進隧道后續配套工程建設,同步銜接出線場施工籌備工作,以實干擔當確保各項建設任務有序推進,為浙江建德抽水蓄能電站早日投產發電奠定堅實基礎。 |
||||
|
